煉焦區域:
1.1#焦爐筑爐大棚安裝完成,蓄熱室砌筑至3層。
2.2#焦爐蓄熱室砌筑至20層。
3.熄焦泵房、熄焦塔、干熄焦本體基礎澆筑完成。
4.晾焦臺晾焦臺基礎施工完成50%。
備煤區域:

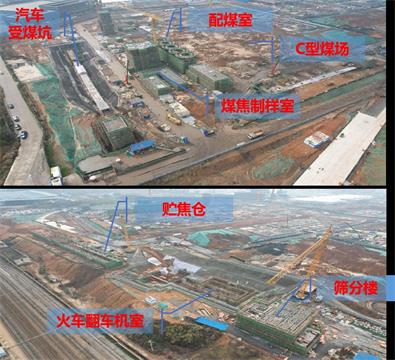

1.火車翻車機負三層基礎綁筋和模板支護完成70%;汽車受煤坑基坑主筋綁扎完成,預埋件安裝完成80%。
2.C型煤場樁基完成。
3.配煤倉1—5號滑膜施工至14.8米,完成內架搭設和環梁平臺搭設。
4.粉碎機室二層梁板柱澆筑完成。
5.緩沖倉承臺澆筑完成60%。
6.貯焦倉裝車平臺澆筑完成。
化產區域:

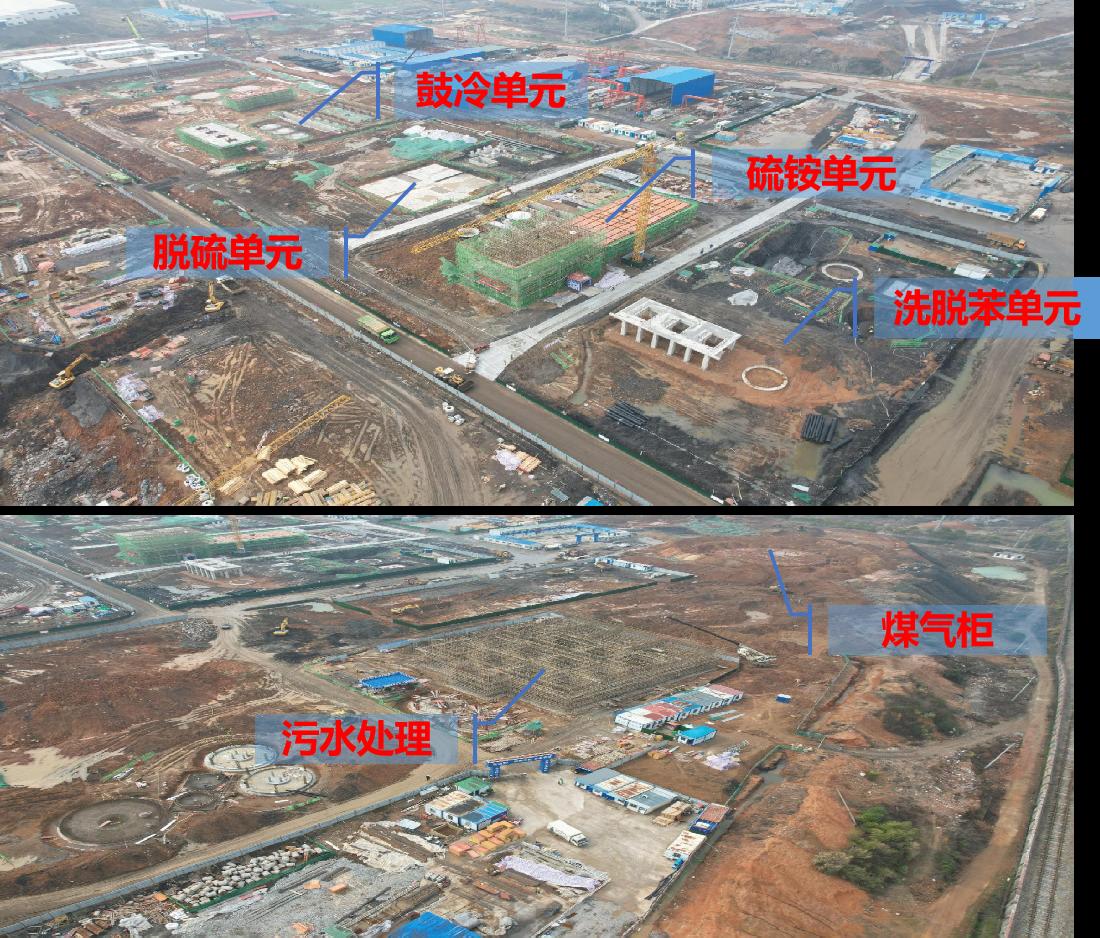

1.鼓冷單元、焦油氨水分離單元、硫銨單元、洗脫苯單元主要設備基礎澆筑完成。
2.污水處理一級生化段基礎筏板和二級沉淀池底板澆筑完成。
3.循環水地下主管道鋪設完成50%,晾水塔基礎澆筑完成。
4.油庫罐區儲槽基礎、防火墻澆筑完成,非標設備制作完成10%。
